Suositeltu

Uutiskirje toukokuu 2021

Kevättalkoot lauantaina 22.5. klo 10.00 –

  • Käytettävissä sekajätelava, jonne osakkaat voivat viedä myös omia isompia tavaroitaan.
  • Tavoitteena on siivota myös taloyhtiön yhteisiä sisätiloja, kuten pingishuone, verstas, työhuone ja pannuhuone. Niihin on kerääntynyt huomattavan paljon roinaa ja roskaa, rikkinäisiä huonekaluja ja muuta. Hyvä jos osallistuja voisivat jakaantua vaikka 2-3 partioiksi ja tyhjentää yhden tilan kerrallaan.
  • Maskit  mukaan!
  • Sään salliessa perinteinen makkaranpaisto ja virvoketarjoilu.
  • Taloyhtiön on myös tilaamassa ilmanvaihtohormien puhdistuksen ja porraskäytävien pesun.

Yhtiökokous 17.6.2021 klo 18.00

  • Koronatilanteesta johtuen toivomme, että mahdollisimman moni osallistuu etänä Teamsillä.
  • Jos joku haluaa osallistua henkilökohtaisesti, tämä voidaan järjestää isännöitsijätoimiston rakennuksessa Haukilahdessa.
  • Kutsu, esityslista ja aineisto jaetaan viimeistään 2 viikkoa ennen kokousta.
  • Esityslistalla tulee olemaan ehdotus kuntosalin rakentamisesta, ja hallitus ehdottaa myös saunamaksujen veloittamisen yksinkertaistamista ja pesukoneen käytön muuttamista maksuttomaksi koeajaksi. Molemmat laskuttamiset ovat nyt varsin hankalaa käsityötä sekä niitä hoitaneille osakkaille että isännöitsijäntoimistolle, ja rahasummat ovat pieniä.

Kuntotarkistus ja KPTS eli Kunnossapitotarveselvitys.

  • Kuntotarkistus on nyt tehty, mutta raporttia ei ole vielä saatu.  Tuloksia tullaan käsittelemään yhtiökokouksessa.
  • Selvitys Molok-jäteratkaisusta näytti, että takaisinmaksuaika naapuriyhtiön kanssa toteutettavalle Mokok-investoinnille olisi noin 15 vuotta. Koska jätehuolto toimii nyt varsin hyvin, kun joidenkin jätelajien keräilyn rytmiä nopeutettiin, hallitus päätti siirtää tämän osaksi KPTS-suunnittelua. On mahdollista, että taloyhtiölle tulee muita, tärkeämpi ja kiireisempiä korjaustarpeita.

Sähköautojen lataus ja maalämpö-projektit

  • Juha Mynttinen on työstänyt näitä hankkeita, jotka ovat yhdistyneet yhdeksi energiaremontti-hankkeeksi, ja tulee tekemään yhteenvedon ja ehdotuksen etenemisestä yhtiökokoukselle.

Muistutus: Taloyhtiön infosivut:

Uudet talosivut ovat osoitteessa www.karhunkaari.com. Tänne tulee tietoa taloyhtiön asioista, lisätietoa ja ohjeita luvassa myöhemmin näissä tiedotteissa.

  • Sivuille on yksi salasana kaikille lukijoille – Kysy hallituksen jäseneltä tai isännöitsijältä.
  • Karhunkaari.com:issa kannattaa ilmoittaa sähköpostiosoite, jolloin saa sähköpostiin tiedon uusista tiedotteista ja muustakin sivustolle julkaistavasta uudesta materiaalista.

Taloyhtiön tiedote ilmanvaihdon sammuttamisesta hiekkapuhalluksen ajaksi

Nyt 13.7. alkavalla viikolla tehdään parvekkeiden hiekkapuhallukset. Täksi ajaksi sammutetaan talon ilmanvaihto, jotta asuntoihin ei kulkeutuisi pölyä. Parvekeseinien ikkunoita on suojattu. Puhalluksien on tarkoitus valmistua ensi viikon lopussa, tai seuraavan alussa, riippuen siitä miten pinnoitteet irtoavat.

Jatke on jo tiedottanut asuntoihin, joissa on takka, että takkojen ja takkaimureiden käyttö on kielletty remontin aikana, ja että takan pellin tulee olla suljettu.

Taloyhtiö ottaa saunan lämmityksen pois päältä puhalluksien ajaksi, ja suosittelee että kuivaushuoneita ei käytettäisi puhalluksien aikana.

Ikkunat on nyt tilattu, ja niiden toimitukset alkavat elokuun lopulla. Asennusten aloittamisesta tiedotetaan erikseen lähempänä.

Lokkien pesimisestä keskusteltiin urakoitsijan ja valvojan kanssa viimeksi torstaina urakkakokouksessa. Urakoitsija kertoo toimivansa täällä samalla tavalla kuin muissakin vastaavissa kohteissa, joissa on ollut lokinpesiä katoilla: pesään ei kajota eikä sen läheisyyteen mennä, eikä kattoa peitetä niin kauan kuin siellä on pesiä tai poikasia. Rakennustelineiden sivuun myös katon puolelle laitetaan peitteet, jotta lokit eivät häiriinny telineillä liikkuvista rakentajista. Muissa kohteissa tästä ei ole tullut huomautuksia. Torstaina katolla pesiminen jatkui normaalisti, ja ainakin yksi lokinpoikanen tepasteli siellä. Jatke oli myös pysäyttänyt yhden teleyhtiön asentajan, joka oli aikonut kävellä antenninsa luokse katon harjaa pitkin, eli pesän vierestä. Toivomme kaikki että pesintä onnistuu ja poikaset pääsevät lentämään matkoihinsa niin että myös katon työt voidaan aloittaa elokuussa.

English version:

Sandblasting of the balconies is taking place during the week starting July 13. The building’s ventilation system will be turned off during this time to prevent dust from entering the apartments. Windows on the balcony walls have been covered. The blasting work is expected to be completed by the end of next week or the beginning of the following week, depending on how easily the old coatings come off.

Jatke has already notified residents of apartments with fireplaces that the use of fireplaces and chimney fans is prohibited during the renovation and that fireplace dampers must remain closed.
The housing company will turn off the sauna heating during the blasting work and recommends that the drying rooms not be used while the work is in progress.

The windows have now been ordered, and deliveries will begin in late August. Residents will be notified separately closer to the time when installation begins.

The issue of nesting seagulls was discussed with the contractor and the site supervisor at the project meeting last Thursday. The contractor stated that they are following the same procedures here as at other similar sites with rooftop seagull nests: nests are left undisturbed, no one approaches them, and the roof is not covered as long as nests or chicks are present. Protective sheeting will be installed on the sides of the scaffolding facing the roof to prevent the gulls from being disturbed by workers moving on the scaffolding. No complaints regarding this practice have arisen at other sites. On Thursday, nesting activity on the roof was continuing as usual, and at least one seagull chick was seen walking about. Jatke also stopped a telecom technician who had intended to walk along the roof ridge—right past the nest—to reach an antenna. We all hope the nesting is successful and the chicks fledge and fly off, so that work on the roof can also begin in August.

Viesti urakoitsijalta: Parvekkeiden käyttökielto alkaa huomenna 2.7.2026

Hei, muistutus ja viesti urakoitsijalta:

Laitamme tänään parvekkeille käyttökieltolaput ja huomenna lukitsemme ovet ulkoapäin. Osassa parvekkeista on vielä hieman tavaraa eli ne on mahdollista ottaa sisälle tämän päivän aikana. Lisäksi pyytäisin, että vähintään yksi parvekelaseista jätettäisiin auki, jotta parvekkeille olisi mahdollista päästä.

In English: Balcony doors will be locked from the outside tomorrow. Any remaining items on the balconies should be brought inside today. Please also leave at least one balcony glass panel open to allow access.

Aloitustiedote ja kutsu asukasinfoon

Oheinen tiedote Jatke Oy:ltä Karhunkaaren osakkaille ja asukkaille.


Kiitämme yhtiötänne yritystämme kohtaan osoittamasta luottamuksesta valitessanne Jatke Julkisivut
Oy:n suorittamaan kiinteistönne Asunto Oy Karhunkaari julkisivujen-, parvekkeiden-, vesikatonkorjaustyö urakkasuorituksen sekä ikkunoiden sekä parvekeovien uusimisurakkasuorituksen.

Asukasinfotilaisuus järjestetään 16.6.2026 klo 17.00 alkaen. Asukasinfotilaisuus järjestetään

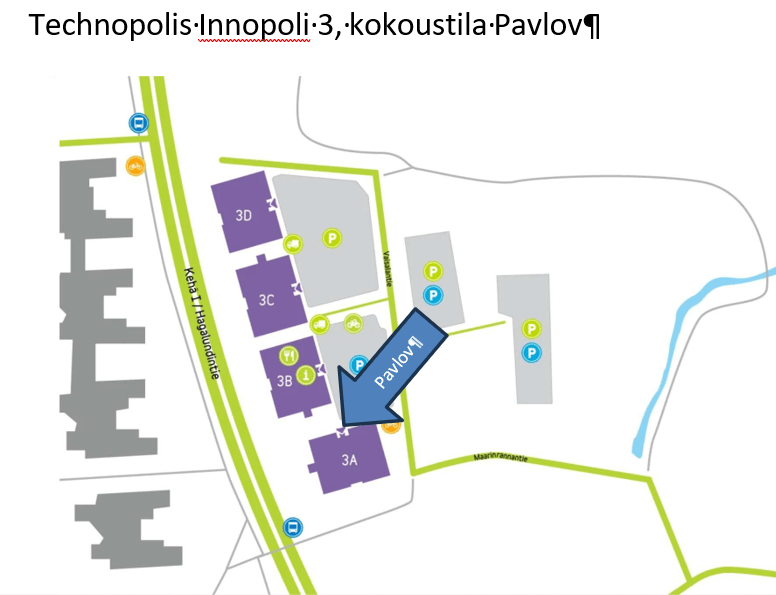

”neukkari Pavlov” Vaisalantie 2, Innopoli 3, 02130 Espoo. Tervetuloa. Infotilaisuuteen on mahdollista osallistua etänä

Google Meet -liittymistiedot
Videopuhelun linkki: https://meet.google.com/jco-byee-bnx
Tai soita: Numeron (FI) +358 9 23132797 PIN-koodi: 951 097 020#

Töiden aloitus:

  • Aloitamme työt viikolla 25: 15.6.- 18.6.2026 aikavälillä. Aloitus viikon työvaiheet ovat työmaan
    perustaminen sekä kiintotelineiden asennustöiden aloitus parvekejulkisivulla.
    Autotallit jäävät telineosuuksien alle, eikä autoja pysty ajamaan talleihin tai talleista pois
    parvekesivulla 16.6.2026 jälkeen
    . Mikäli autotaliin on tarve päästä telinetöiden jälkeen, tulee
    olla yhteydessä työmaan työnjohtajaan, koska autotalliin joutuu kulkemaan työmaa-alueen
    läpi. Myös sisäänkäyntisivun autotalit tulevat poistumaan käytöstä, tarkka päivämäärä ilmoitetaan
    myöhemmin.Työskentely ja aikataulu:
  • Työskentely ja aikataulu:
  • Työskentelemme normaalisti arkisin klo. 7.00–17.30 välisenä aikana. Melua aiheuttavat työt
    tehdään arkisin klo. 7.30–17.30 välisenä aikana. Mahdolliset lauantaisin työskentelyt aina erikseen
    sovittaessa.
  • Yleisaikataulu löytyy jokaisen rakennuksen porrashuoneen infotaululta. Infotaulu asennetaan
    porraskäytäviin työmaan perustamisen yhteydessä. Työt valmistuvat kokonaisuudessaan toukokuussa 2027 koko urakkasuorituksen osalta.
  • Työvaiheet on tarkemmin esitetty tässä tiedotteessa sekä myöhemmin jaettavassa yleisaikataulussa.
  • Urakan työvaiheet pääpiirteittäin ovat:
  • Työmaan perustaminen (työmaaparakkien tuonti työmaalle ja valmistelevia töitä)
  • Suojahuputettujen telineiden asennukset rakennuksen jokaiselle julkisivuille sekä rakennuksen
    vesikatolle sääsuojarakenne (asennusajankohdassa huomioidaan vesikatolle olevat lokkien pesät)
  • Parvekkeiden korjaustyöt kuten suojaus-, hiekkapuhallus-, betonikorjauskorjaustyöt (meluava
    työvaihe)
  • Parvekkeiden tasoitus-, maalaus- ja pinnoitustyöt
  • Parvekkeiden taustaseinien kunnostaminen
  • Julkisivu- ja parvekeikkunoiden sekä parvekeovien uusiminen
  • Päätyjulkisivujen purkutyöt (meluava työvaihe) ja uuden levyrappausjärjestelmän asentaminen
    (rankajärjestelmä, eristäminen, levyrappaus)
  • Pitkien julkisivujen purkaminen (meluava työvaihe) ja uudelleen verhoilu (rankajärjestelmä,
    eristäminen, levytys)
  • Julkisivujen puusäleikköjen kunnostamista sekä uusimista.
  • Vesikaton korjaustyöt (purkaminen, pohjatyöt, konesaumakate, kattoturvatuotteet)
  • Ilmanvaihtoventtiilien asennukset
  • Sekä muita liittyviä työvaiheita
  • Yleistä:

    Töiden alkaessa ja edetessä tulemme jakamaan tiedotteita suoraan asuntoihin, mikäli asukkaalta
    edellytetään toimenpiteitä tai tarvitsemme pääsyn huoneistoon (kuten huoneistojen ennakkovauriotarkastuskierros, ikkunoiden mittakierros ja ikkuna-asennukset).
  • Huoneisto- sekä ikkunoiden mitoituskierros suoritetaan D ja C portaat 10.6.2026 klo 8.00–
    16.00 välisenä aikana sekä B ja A portaat 12.6.2026 klo 8.00–16.00 välisenä aikana.
    Ikkunaasennuksien aikataulut tarkentuvat myöhemmin.
  • Mikäli olette lähdössä kesälomalle ennen huoneistokierroksia, pyydämme järjestämään
    mahdolliset turvalukot auki ko päivänä, käytämme yleisavainta huoneistoon pääsemiseen.
  • Kierros ei vaadi asukkaiden läsnäoloa, eikä muita toimenpiteitä asukkailta.

    Rakennusten porrashuoneissa on työmaan infotaulut. Infotauluilla ilmoitamme korjaustyöhön liittyvistä asioista. Infotauluilta löytyy mm. yleisaikataulu, työmaa-/aluesuunnitelma sekä viikkotiedote, jossa ilmenee tarkemmat työvaiheet tuleville viikoille, jota päivitetään työmaan edetessä n.2-3 viikon välein.

    Kulloinkin korjaustyön alla olevia alueita erotetaan turvallisuussyistä ja putoamisvaarasta johtuen
    muusta piha-alueesta aitauksin, puomein tms.
    Pihamaa-alueella ja rakennuksen edustalla liikuttaessa tulee ottaa huomioon työmaa-alueen mahdolliset vaarat. Erityisesti tulee kiinnittää huomiota lasten liikkumiseen työmaa-alueen läheisyydessä. Kulkureitteihin tulee mahdollisesti muutoksia urakan aikana, kulkua ohjataan työmaaopastein / -kyltein.

    Ohjeita asukkaille:
  • Parvekkeet ovat käyttökiellossa, kun telinetyöt ovat käynnistyneet. Ennen parvekekäyttökiellon
    alkamista asukkaan tulee tyhjentää parveke kaikesta irtaimistosta.
  • Parvekkeet tulee olla tyhjennettynä irtaimistosta sekä parvekkeelta tulee olla purettuna
    osakkaiden asentamat sähköasennukset, ilmalämpöpumput jne viimeistään 21.6.2026 mennessä.
    Mikäli olette lähdössä kesälomalle ennen yllä mainittua päivämäärää, pyydämme tyhjentämään
    parvekkeenne ennen lomien alkua.
    o Parveketta saa kuitenkin käyttää siihen asti, kunnes urakoitsija telkeää parvekeoven
    ulkopuolelta ja oveen asennetaan tiedote ”parveke käyttökiellossa”
    ▪ urakoitsija telkeää parvekeoven ulkopuolelta, mutta asukkaan on myös pidettävä
    parvekeovi suljettuna sisäpuolelta (parvekeoven kahva tai painike ”kiinni” asennossa
    o parvekkeiden käyttöönotosta tiedotetaan erillisellä tiedotteella, parvekkeet ovat käyttökiellossa
    ennen kuin toisin ilmoitetaan.
  • Huoneistoon pääsemiseen käytämme yleisavainta eli asukkaan ei tarvitse olla paikalla. Mahdollinen turvalukko tulee jättää auki sekä mahdolliset kotieläimet tulee sijoittaa siten, ettei
    niistä aiheudu haittaa huoneistokäynneillä.
  • Kiintotelineille meneminen on ehdottomasti kiellettyä.
  • Kiintotelineosuuksilla tulee ikkunat pitää suljettuna työpäivämme aikana sekä urakoitsijan
    asentamia suojauksia ei saa vaurioittaa / rikkoa huoneistojen ikkunoiden kautta.
    o pölyävien työvaiheiden aikana rakennuksen ilmastointi suljetaan työpäivän ajaksi ja
    laitetaan työpäivän päätteeksi takaisin päälle.
  • Nostin- sekä työmaan rajatuille alueille meneminen on ehdottomasti kielletty
  • Kaikki jätelavat pihamaa-alueella on vain urakoitsijan käyttöön tarkoitettu.
  • Olkaa rohkeasti yhteydessä urakoitsijan työnjohtoon työsuorituksen aikana, mikäli herää kysymyksiä.

    Pahoittelemme korjaustöistä Teille aiheutuvaa häiriötä, mutta toivomme kärsivällisyyttänne
    työtä kohtaan.

    Työmaan yhteystiedot:
    Urakoitsijan työnjohtajana työmaalla toimii Jatke Julkisivut Oy:stä
    Esa Kortessalmi 040 838 3203 / esa.kortessalmi@jatke.fi sekä työnjohtoharjoittelija Lassi Rauhamäki
    puh 050 309 5600 lassi.rauhamaki@jatke.fi

    Urakoitsijan tuotantopäällikkönä sekä vastaavana työnjohtaja toimii Jatke Julkisivut Oy:stä
    Mika Räisänen 050 563 5125 / mika.raisanen@jatke.fi

    Tilaajan projektinjohtajana ja työmaa valvojana toimii Insinööritoimisto Aavat Oy:stä
    Ville Moisio 050 324 2430 / ville.moisio@aavat.fi

    Ystävällisin terveisin
    JATKE JULKISIVUT OY
    Lisätietoa yrityksestämme http://www.jatke.fi

Ulkovaippa-remontti edistyy!

Hyvät Karhunkaaren osakkaat ja asukkaat!

Taloyhtiön yhtiökokous 21.5. valtuutti hallituksen edistämään ulkovaippa-hanketta kesäkuussa, eli sen jälkeen kun mahdollisen energiaremontti-tuen aikataulu-rajat on ohitettu.

Yhtiökokous päätti hallituksen ehdotuksen mukaisesti, että hanke toteutetaan kokonaisurakkana vuoden 2026 aikana, ja että ikkunat uusitaan.

Hallitus kiittää osakkaita erinomaisista ideoista tehdä parvekkeilla olevat pienemmät julkisivun suuntaiset ikkunat myös kiinteinä, sekä ideasta tehdä poikittais-suuntaiset pienemmät ikkunat avattavina ”tuuletusikkunoina”. On hienoa että osakkaat osallistuvat aktiivisesti ideointiin ja ehdotusten parantamiseen!

Ennakkotietona kalenterihin: Olettaen että hallitus saa loppuun urakkaneuvottelut ehdolla olevan rakennusliikkeen, Jatke Julkisivut Oy:n kanssa ensi viikon alkupäivinä, urakoitsija suunnittelee järjestävänsä asukasinfon tiistaina 16.6.2026 17:00 – 19:00 Technopoliksen Pavlov-neuvotteluhuoneessa. Varsinainen kutsu tulee jakeluun, kun asiat ovat selvät.

Myös asuntokierrokset pyritään järjestemään mahdollisimman pian allekirjoitusten jälkeen, joka tapauksessa ennen juhannusta. Urakan valmistelutöiden toivotaan alkavan jo kesäkuussa. Pyrimme saamaan urakoitsijalta tarkemmat aikataulut mahdollisimman pian urakkasopimuksen allekirjoituksen jälkeen, erityisesti siltä osin kun osakkailta odotetaan toimenpiteitä, esimerkiksi parvekkeiden tyhjentämistä.

Hallitus on myös valmis tarjoamaan talkooapua osakkaille, joilla mahdollisesti on hankalaa siirtää tavaroita.

Karhunkaaren hallitus

PS: Yhtiökokous käsitteli urakka-asiaa lähes neljä tuntia. Tämän jälkeen varsinaiset vuosikokous-asiat päätettiin käsitellä jatkokokouksessa 4.6. klo 17:00

Yhtiökokouskutsu / Kysymyksiä ja vastauksia remontista

Hei naapurit.

Viitaten Kirsin viestiin Karhunkaaren WhatsApp ryhmässä keskiviikolta: Hallitus on täsmentänyt kokouskutsun kohdan 6 sanamuotoa sekä liiteviittausta. Uusi teksti on nähtävissä nyt karhunkaari.com Dokumenttiarkistossa ja Fluxion hakemistossa.  Toivottavasti nyt on selvempää että eri dokumenttien allekirjoittajaryhmät ovat erilaiset. Voimme käyttää tätä versiota yhtiökokouksessa ja pöytäkirjassa, ellei kukaan osakas vaadi että pitäydytään alkuperäisessä sisällössä.
Onneksi muutos ei koskenut varsinaisia päätettäviä asioita remontin osalta, joten niiden osalta mikään ei ole muuttunut.

Hallitus on kuullut osakkailta joukon kysymyksiä, joihin alla vastauksia:
(olettaen että yhtiökokous hyväksyy ehdotetun kokonaisurakan)

  • Voiko talossa asua remontin aikana: kyllä voi.
    • Toki varsinkin alkuvaiheessa tulee paljon meluhaittaa työaikoina, jos esim parvekkeita joudutaan jyrsimään heikon betonin poistamiseksi.
  • Kuinka kauan asumishaitta kestää asunnoissa ikkunaremontin aikana
    • Uusiminen: pari päivää – ikkunan vaihto on nopeaa, yksi ikkunan vaihto tehdään aina kerrallaan samana päivänä.
    • Peruskorjaus: korkeintaan 3 viikkoa per asunto (määritetty sopimuksessa).   Siksi aikaa kun ikkunat ovat kunnostuksessa verstaalla, ikkunat joudutaan peittämään vanerilla, jotta estetään ulkopuolisten pääsy asuntoihin rakennustelineiltä.
  • Joudutaanko keittiön tasoja / kaappeja siirtämään ikkunaremontin tieltä?
    • Ikkunoiden asentaja kävi katsomassa kahta keittiötä joihin on tehty osakasmuutoksena pitkä keittiötaso jossa tiskiallas, upotettu keittotaso, ja jotka on rakennettu kiinni ikkunan puitelistoihin. Hän kertoi että:
    • Ainakaan näissä kahdessa ei tarvitse, jos ikkunat uusitaan.
    • Jos keittiössä on esim. pöytätaso joka on kiinni ikkunan karmissa tai peitelistassa, tämä todennäköisesti joudutaan irrottamaan jos ikkunat peruskorjataan
  • Voiko uusiin ikkunoihin saada säleverhot?
    • Sydänpuun ikkunoihin voi heidän verkkosivujensa mukaan saada lasiväliin integroidut säleverhot, ikkunoihin jotka ovat avattavia. Kiinteissä ikkunoissa säleverhot voidaan kiinnittää ikkunan asunnon puoleiseen pintaan.  Olemme kysyneet lisätietoja ja pyrimme jakamaan tiedot ennen yhtiökokousta.
  • Mikä tulee olemaan pääomavastike / kk remonttilainalle?
    • Olemme saaneet lainatarjoukset neljältä pankilta, Näistä parhaalta näyttää annuiteettilaina 30 v maksuajalla. Mika Sorvettula on tehnyt arviolaskelmat eri asuntotyypeille. Katso sivu ”Rahoitusvastike esimerkkejä”
    • Osakkaat voivat halutessaan järjestää oman rahoituksensa, ja maksaa remonttilainan osuuden pois urakan valmistuttua.

Jos sinulla on muita kysymyksiä remonttiin liittyen, kysy toki joltain hallituksen jäseneltä tai käy kysymässä Mika Sorvettulalta Sunnuntaina 17.5.2026 kello 16:00 – 18:00 tai Tiistaina 19.5.2026 kello 18:00 – 20:00 Leikkihuoneessa

Infotilaisuuksia ulkovaippa-remontista 17.5. ja 19.5. !

Hyvät Karhunkaaren osakkaat ja asukkaat!

Asuntoyhtiömme on valmistellut ulkovaippahankkeen nimellä tutuksi tullutta kunossapitokokonaisuutta aktiivisesti vuodesta 2022 lähtien. Hankkeen sisältö, korjauskohteet ja -tavat, kustannusarviot, työn aiheuttaman asumishaitan kesto ja monet muut seikat ovat muuttuneet ja tarkentuneet selvitysten, kartoitusten ja suunnittelun edetessä.

Nyt arkkitehtisuunnittelun, urakkaohjelman ja -tarjousten sekä rakentamisluvan myötä vaihtoehdot ovat vihdoin tarkasti selvillä.

Materiaali on laaja eikä suunnitelmien, piirustusten tai urakkaohjelman arviointi ole kovin helppoa tai vaivatonta.

Päätökset ulkovaippahankkeen laajuudesta, vaihtoehdoista ja toteuttamisesta sekä rahoituksesta tehdään yhtiökokouksessa 21. päivänä toukokuuta 2026.

Hanketta valmistellut hallituksen asettama työryhmä haluaa varmistaa, että kaikilla päätöksentekijöillä, osakkailla on mahdollisuus perehtyä hankeohjelmaan, hintoihin, aikatauluihin ja kaikkiin yksityiskohtiin.

Sunnuntaina 17.5.2026 kello 16:00 – 18:00

ja

Tiistaina 19.5.2026 kello 18:00 – 20:00

Leikkihuoneessa

hanketta valmistelleet hallituksen jäsenet joidenkin käyttämiemme asiantuntijoiden ja suunnittelijoiden tukemana ovat tavattavissa ja vastaavat osakkaiden kysymyksiin. Kaikki työryhmän jäsenet eivät luonnollisestikaan voi olla läsnä näin työajan ulkopuolella. Kysymyksiä voi lähettää myös sähköpostitse osoitteeseen mika@sorvettula.fi (Asia: Ulkovaippahanke).

Näin varmistamme, että vastukset osakkaiden kaikkiin kysymyksiin on saatavilla ennen päätöksentekoa.

Karhunkaaren hallitus
